Die Handwerker

Das Ferienhaus wird federführend von der Fa. Küchle GmbH & Co. KG, Zimmerei und Blockhausbau, Kirchberg/Iller, gebaut. Inhaber der Firma ist Herr Hilmar Küchle, Bauleiter ist Herr Marcel Gräter. Als Subunternehmer sind die Firmen Aumann Bauunternehmen, Dettingen/Iller, für die Maurerarbeiten, Peter Schimitschek aus Dettingen für die Elektroarbeiten und die Fa. Zell aus Ochsenhausen für die Sanitärarbeiten zuständig. Die Erdarbeiten für die Kanalanschlüsse wurden von der Fa. Halder und Veit GmbH & Co. KG, Kirchberg/Iller, ausgeführt.

Der Pelletofen kommt von der Fa. Feuerzeit, Michael Sproll, aus Attenweiler.

Die Außenanlagen werden von der Fa. Scheuffele, Balzheim (Ortsteil Sinningen), angelegt.

Historie und aktueller Stand

Im Jahr 2019 wurde mit der Planung des Ferienhauses begonnen.

Am 14. April 2020 wurde der Auftrag zum Bau des Ferienhauses der Fa. Küchle erteilt.

Am 28. Mai 2020 ging der endgültige Bauantrag beim Landratsamt Biberach ein. Der Ortschaftsrat Reinstetten hat dem Bauantrag am 18. Juni 2020 zugestimmt. Die Baugenehmigung wurde am 11. August 2020 vom Landratsamt Biberach erteilt.

Am 27. Oktober 2020 fand die Bemusterung des Bades bei der Firma Zell in Ochsenhausen statt.

Am 28. Oktober 2020 wurden aus der Steiermark die Blockbohlen aus nordischer Fichte bei der Fa. Küchle in Kirchberg anliefert und die Wände mit den Installationskanälen dort computergesteuert zugesägt und gebohrt.

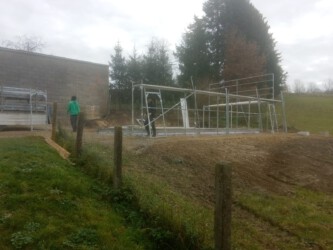

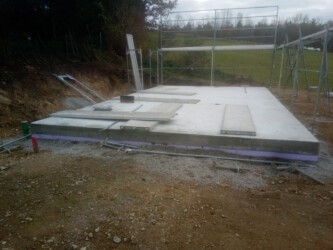

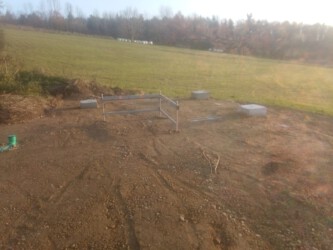

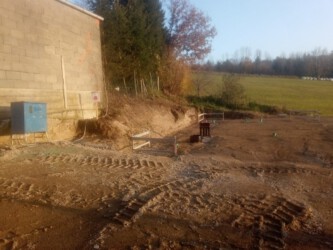

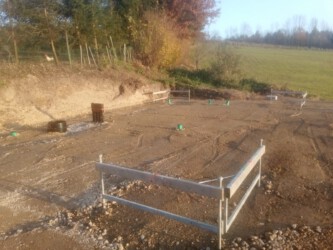

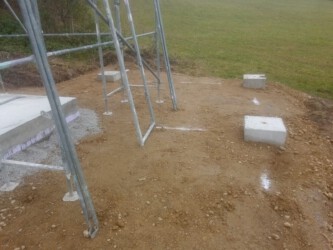

Am 12.11.2020 begann die Fa. Aumann mit der Verlegung der Bodenplatte.

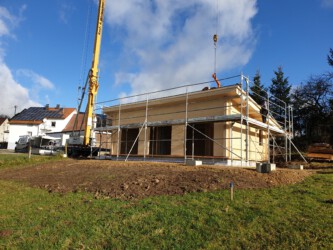

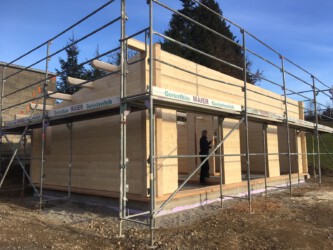

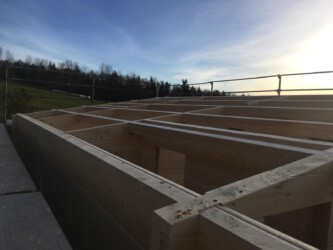

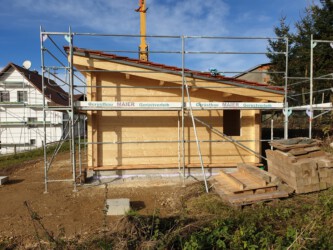

Der Aufbau des Ferienhauses durch die Fa. Küchle begann am 16.11.2020 und war einschließlich Dacheindeckung nach 14 Tagen fertig. Gleichzeitig wurde das Haus zweimal außen gestrichen. Noch vor dem Wintereinbruch waren die Türen und die Fenster drin, so dass mit den Innenarbeiten weitergemacht werden konnte. Die Sanitärinstallation durch die Fa. Zell wurde noch vor Weihnachten abgeschlossen, vierzehn Tage später die Elektroinstallation durch die Fa. Schimitschek.

Am Dienstag, 15. Dezember 2020, einen Tag vor dem Lockdown, haben wir in Kempten bei der Fa. Holz Greiter einen Parkettfußboden (Eiche Stuttgart geölt) ausgesucht. Am 16. Januar 2021 wurden die Fliesen bei der Fa. Schunke in Fellheim bemustert (Betonoptik Palermo weiß).

Ende Januar 2021 wurde der Estrich verlegt. Anfang Februar 2021 wurde zunächst die Fußbodenheizung eingebaut und darauf dann der Parkettfußboden verlegt.

Am 8. Februar 2021, einem kalten Montag, wurde mit Daniel Scheuffele aus Balzheim die Gestaltung der Außenanlagen besprochen.

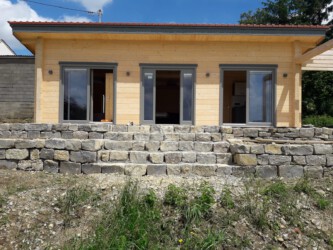

Am 16. Februar 2021 hat die Fa. Küchle begonnen, das Bad zu fliesen. Bis 5. März waren diese Arbeiten abgeschlossen. Anschließend hat die Fa. Zell am 11. März die Sanitärarmaturen eingebaut. Danach wurde vom 9. bis zum 12. März die Terrasse aufgebaut.

Am 12. März 2021 wurden die Innentüren eingebaut und ein Teil der Küche angeliefert. Bis zum 17. März wurden noch kleinere Innenarbeiten durchgeführt (Sockelleiste, Verblendung eines Rohres, Auflage im Bad).

Für den Wasseranschluss musste die Fa. Halder und Veit aus Kirchberg vom 7. bis zum 13. März fast den kompletten Weg bis vor zur Hauptstraße aufbaggern. Die Suche nach der Frischwasserleitung gestaltete sich schwieriger als gedacht, weil genaue Pläne fehlten. Die Leitung kreuzt den Weg auf der Höhe der Westecke des Hauses Sommershauser Str. 18.

Am Montag, 12. April 2021, wurde das Ferienhaus von der Fa. Zell wasserseitig in Betrieb genommen.

Am Mittwoch, 21. April 2021, wurde die Küche vollständig eingebaut (es fehlt noch die Spüle).

Am Tag danach, Donnerstag, 22. April 2021, wurde der Pelletofen (Modell Ecofire Beatrice der Fa. Palazzetti) von der Fa. Feuerzeit angeliefert und angeschlossen. Der Bezirksschornsteinfeger Uhlmann nahm den Ofen und den Kamin am Freitag, 23. April 2021, ab (die Rohbauabnahme machte er bereits am 4. Dezember 2020).

Netze-BW und Telekom wollen das Ferienhaus im Mai 2021 an das Stromnetz und das Internet anschließen. Der Strommast wurde von der Fa. alb-elektric – Huber GmbH, Biberach, am 17. Mai aufgestellt. Die Stromleitung wurde am 21. Mai vom Nachbargrundstück gezogen. Am 25. Mai wurden im Innenbereich die Steckdosen angebracht und die Lampen provisorisch aufgehängt.

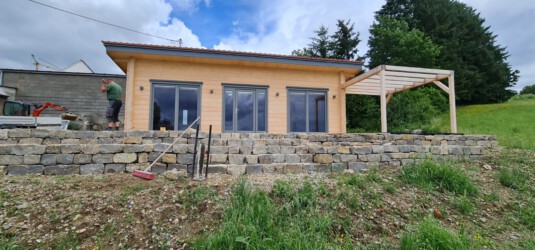

Die Außenanlagen und der Obstgarten werden im Frühjahr 2021 durch die Fa. Scheuffele, Balzheim, gestaltet. Mit den Arbeiten wurde am 4. Mai begonnen. Bis der Stromanschluss gelegt war, mussten die Arbeiten aber unterbrochen werden. Am 25. Juni wurde die Arbeiten mit dem Bau der Außentreppe fortgesetzt.

Am 5. August hat die Telekom, nach langem hin und her, endlich den Internetanschluss freischaltet. Frau Christiane Jack von der Telekom sei Dank.

Wegen des andauernden Regenwetters konnten die Außenarbeiten auch im Juli nicht fertig gestellt werden. Vielleicht bringt ja der August noch ein paar Sonnentage.

Geplant ist, dass das Ferienhaus im Laufe des Juni 2021 bezugsfertig wird.
